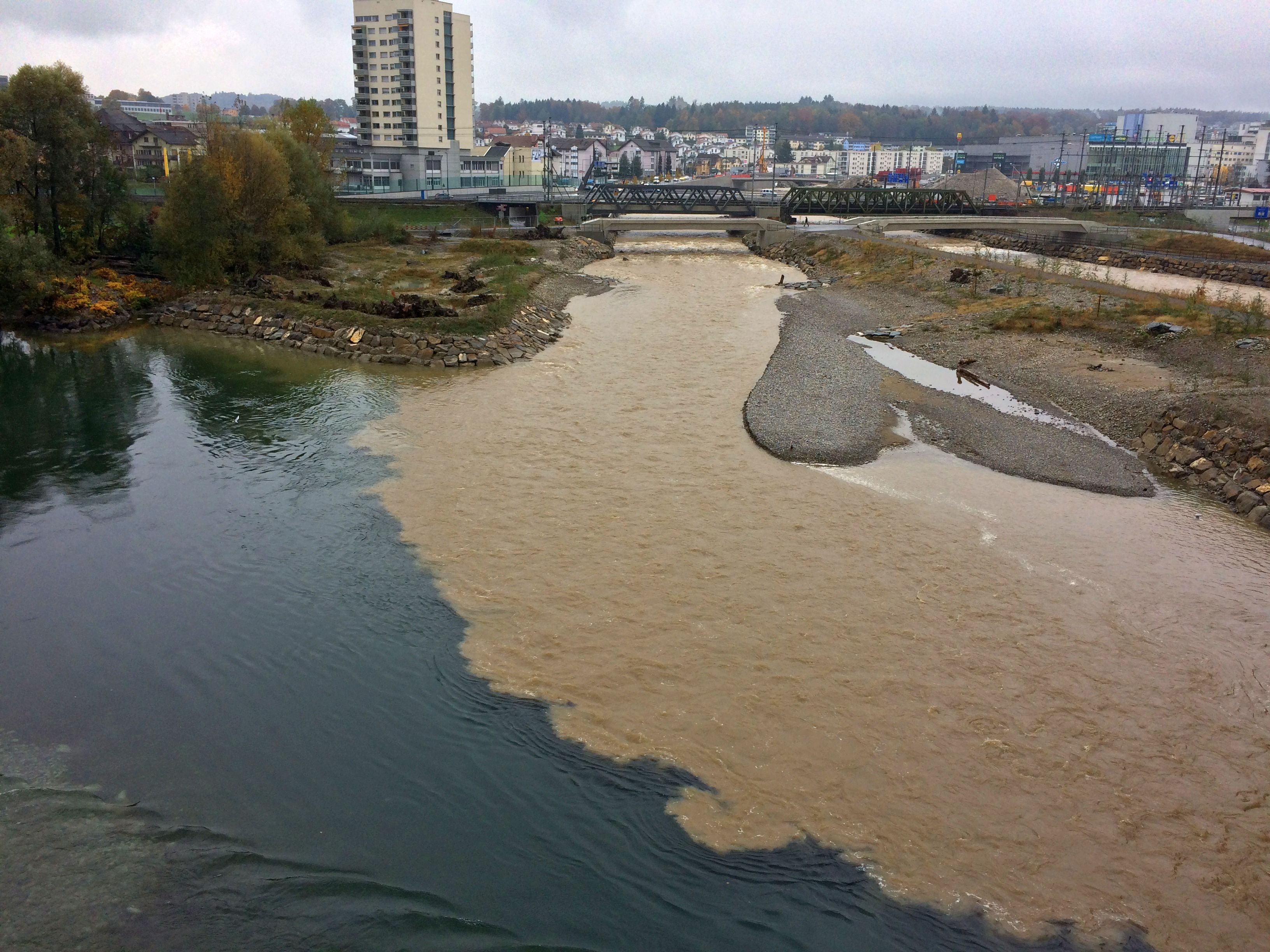

Los 1: Seetalplatz - Thorenberg
Das Los 1 bezieht sich auf den Abschnitt von der Mündung der Kleinen Emme in die Reuss bis und mit Thorenberg. Das Los wurde in sechs Abschnitte unterteilt. Die Projekte in allen Abschnitten sind soweit abgeschlossen.

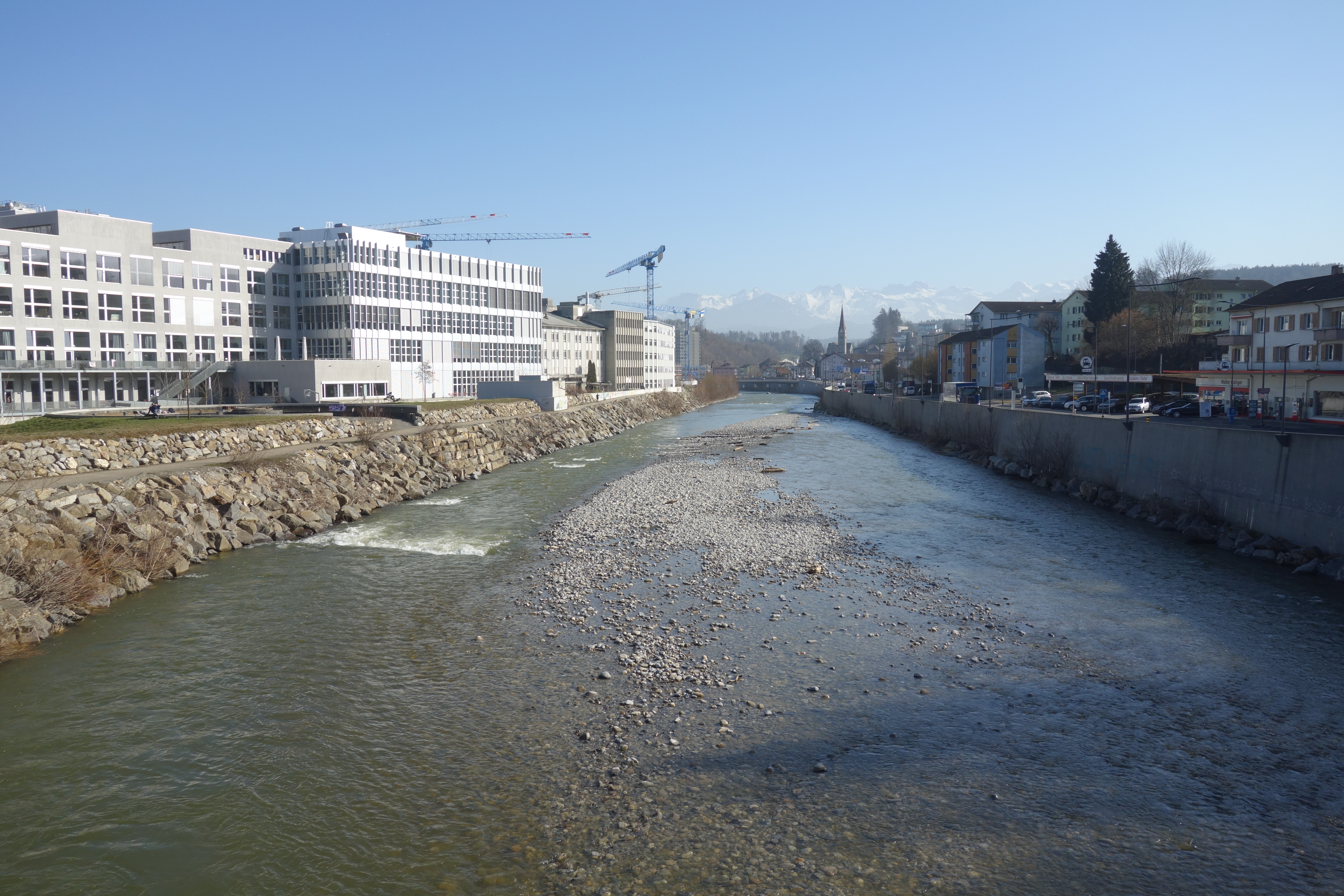

Abschnitt AB Seetalplatz (abgeschlossen)

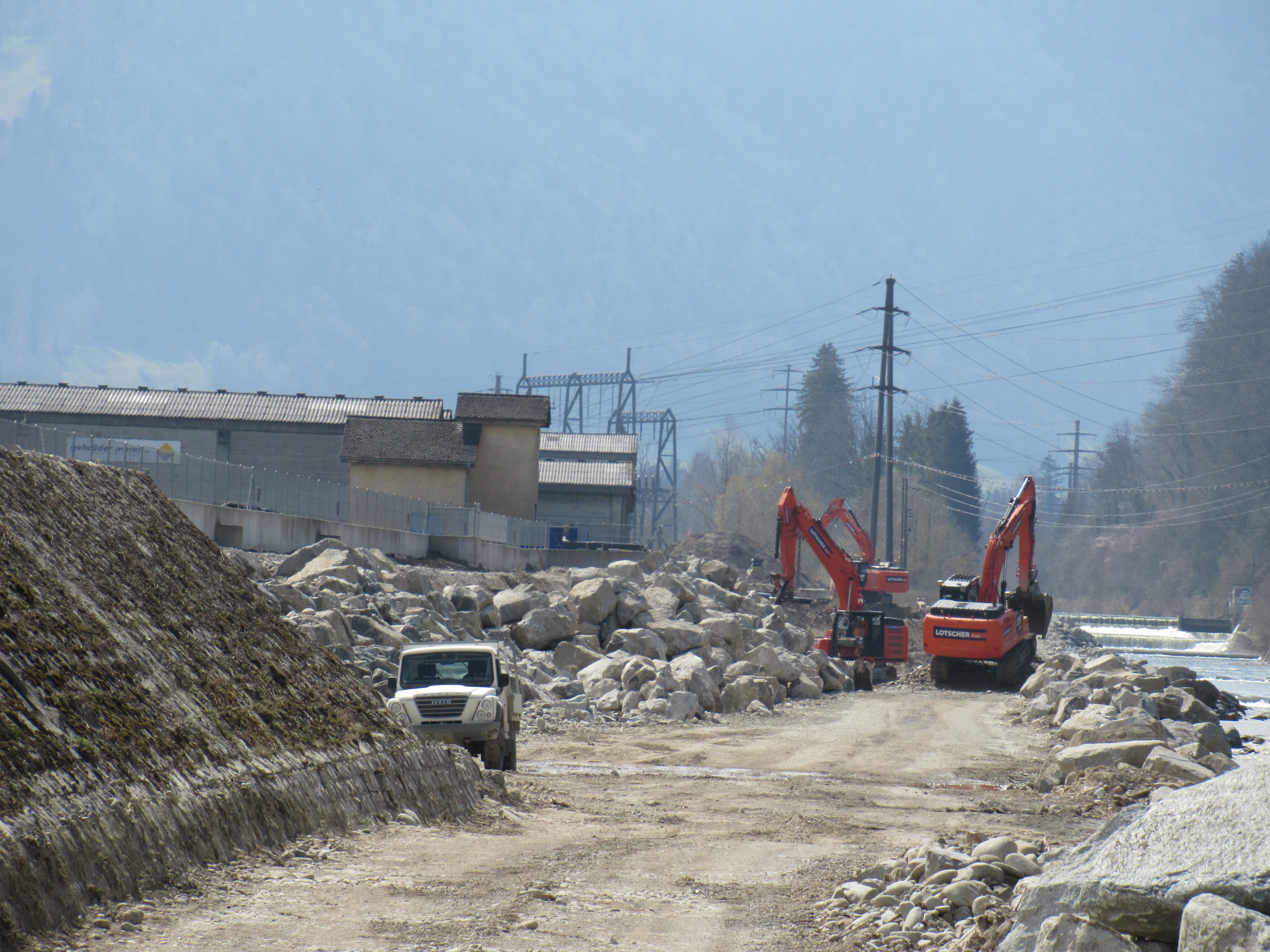

Abschnitt 1 Rotewald 1 (abgeschlossen)
-
Bauliche Massnahmen
- Umleitung von Werkleitungen (u.a. Gasleitungen)
- Verbreiterung der Gerinne um bis zu 8,5 Meter
- Rückbau eines künstlichen Absturzes und eines Gebäudes
- Erstellen einer Sohlschwelle, von Lenkbuhnen und Fischunterständen
- Neubau der linken und rechten Ufersicherungen in Form von Stützmauern und Blockverbauungen
- Erstellen eines linksufrigen Gehweges
-
Zeitplan

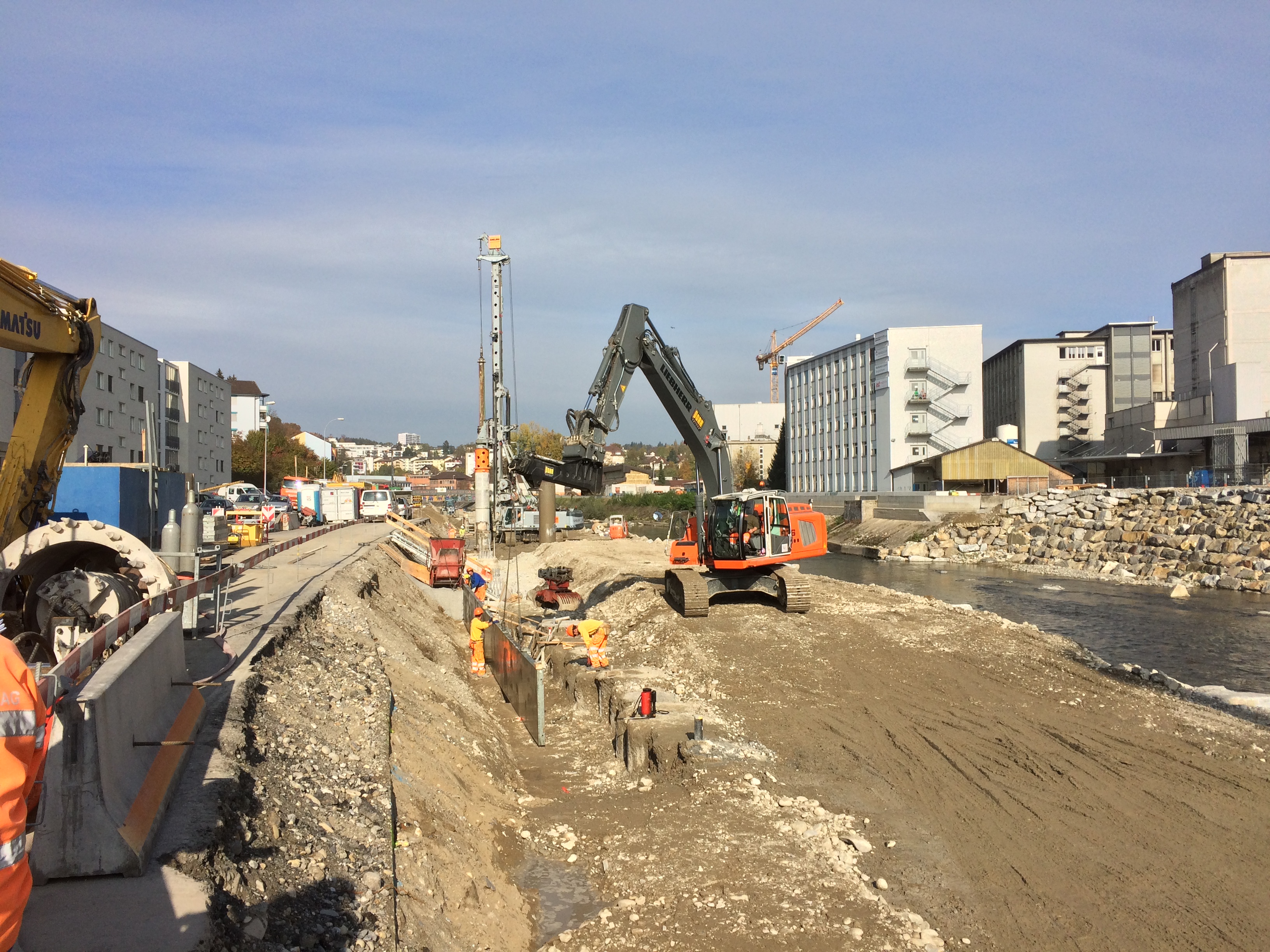

August 2015 – April 2016: Bauausführung
-
Kosten

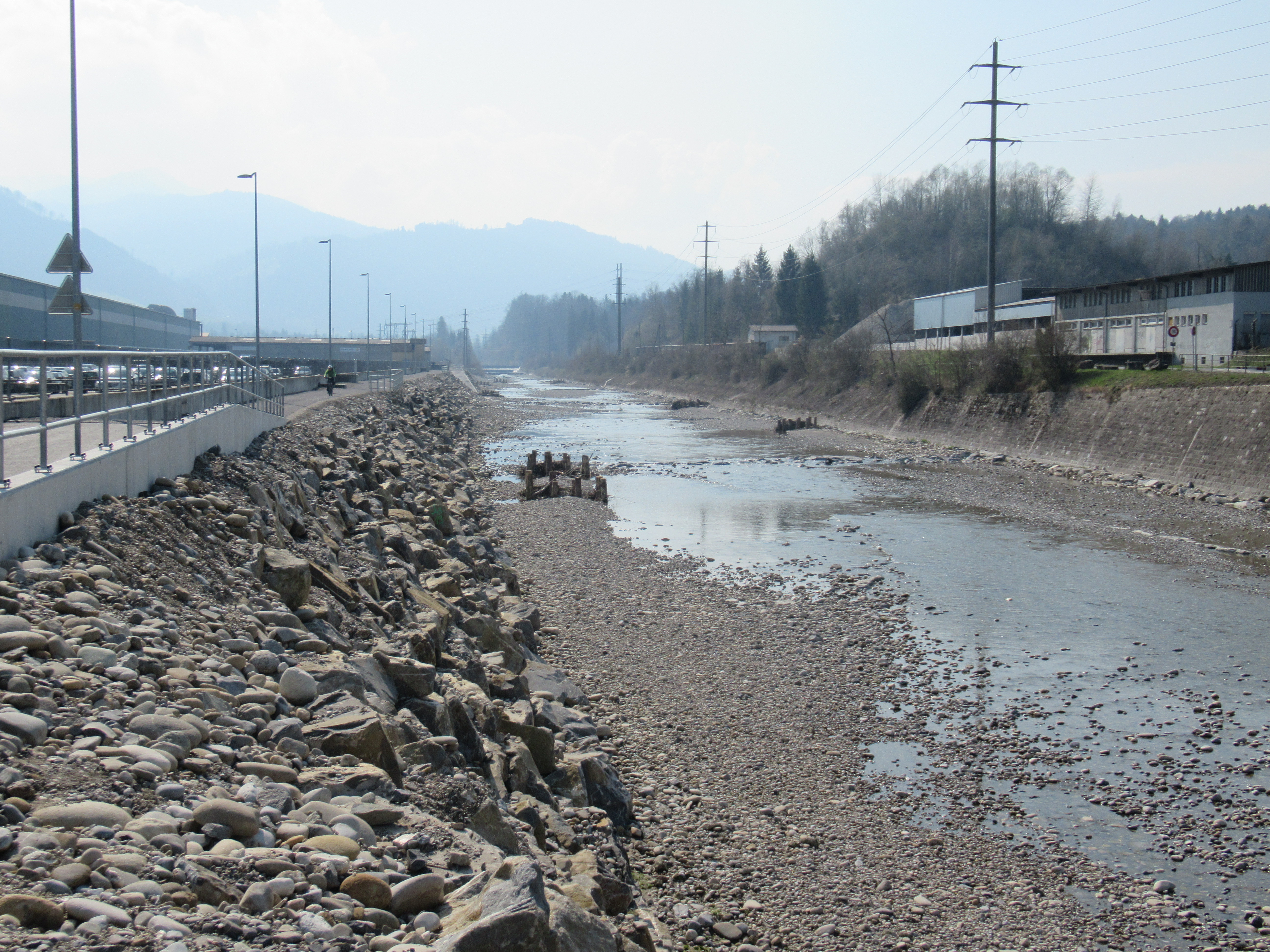

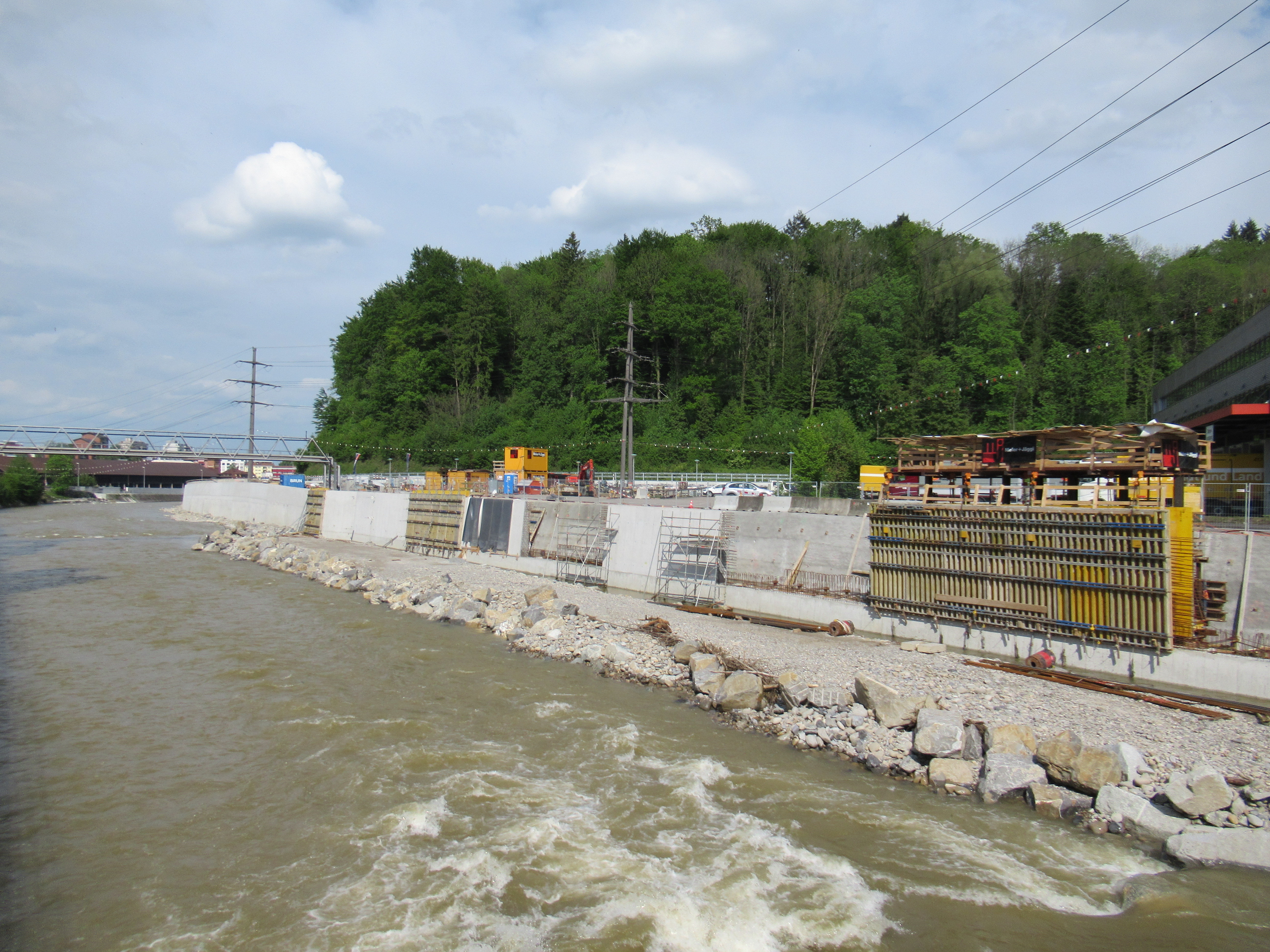

Abschnitt 2 Rotewald 2 (abgeschlossen)
-
Bauliche Massnahmen
- Sohlenstrukturierung mit Lenkbuhnen und Vorschüttung
- Sicherstellung der Längsvernetzung
- Querschnittvergrösserung durch Rückversetzung rechtsseitiger Ufermauer und –böschung

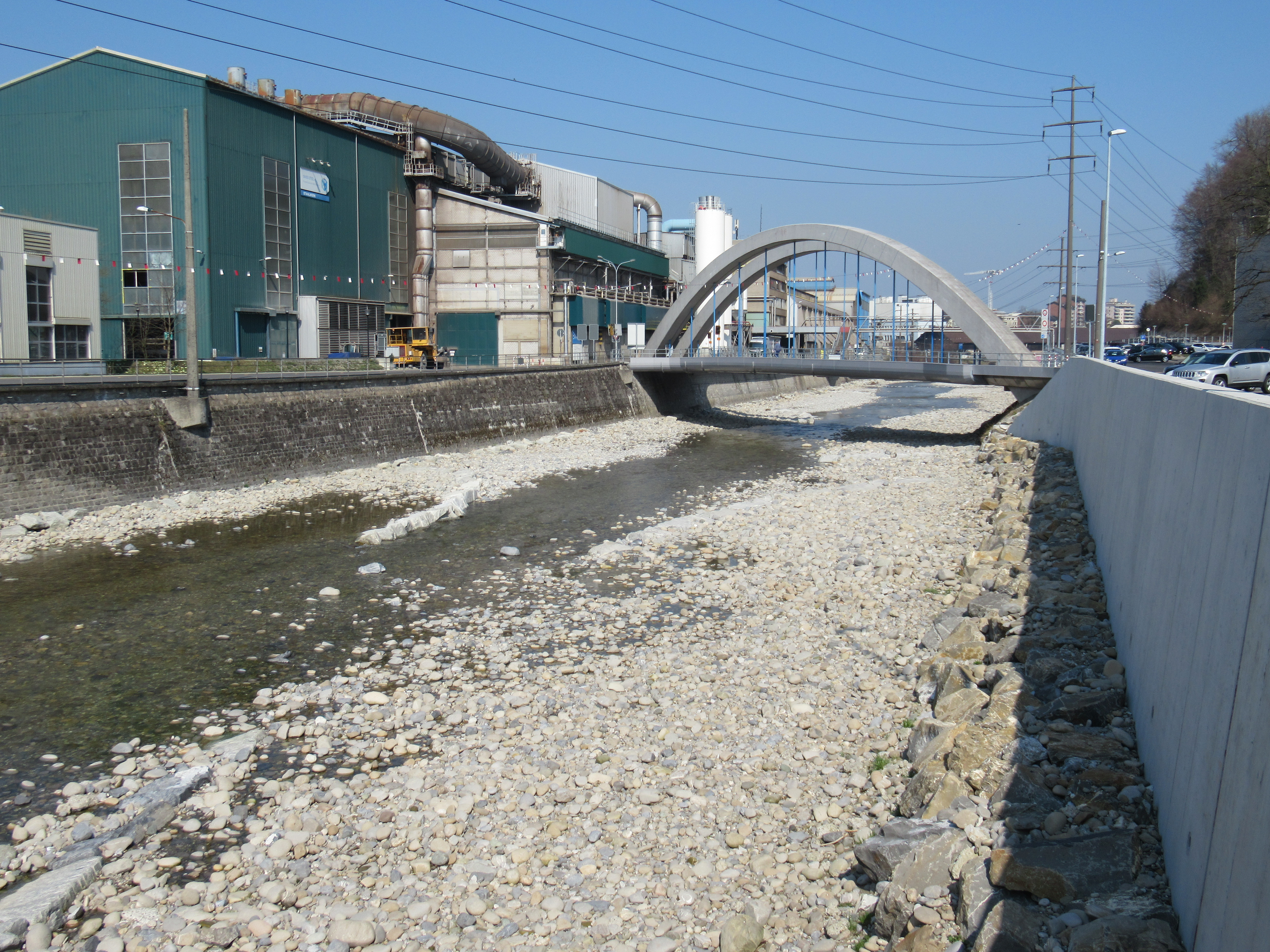

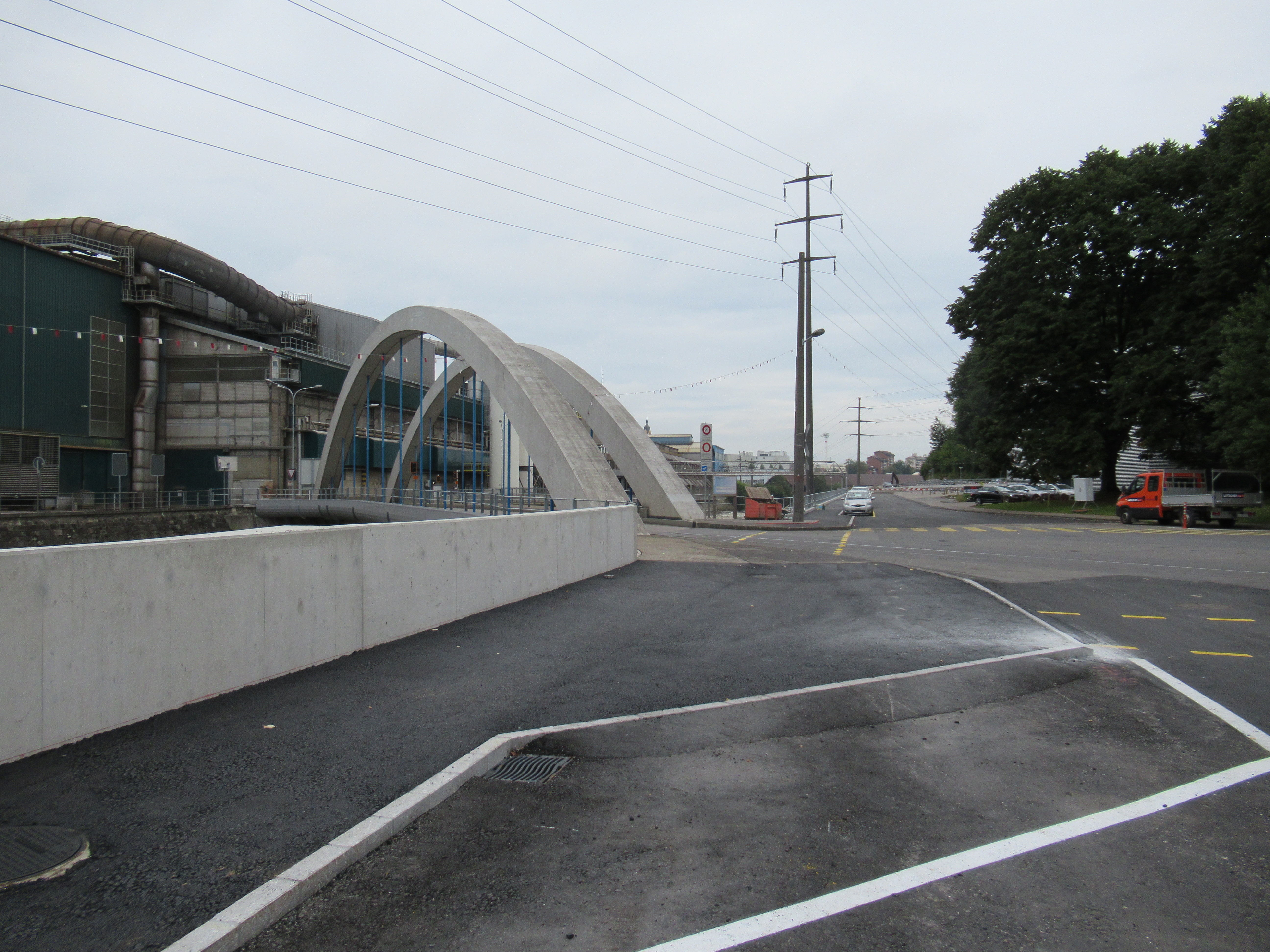

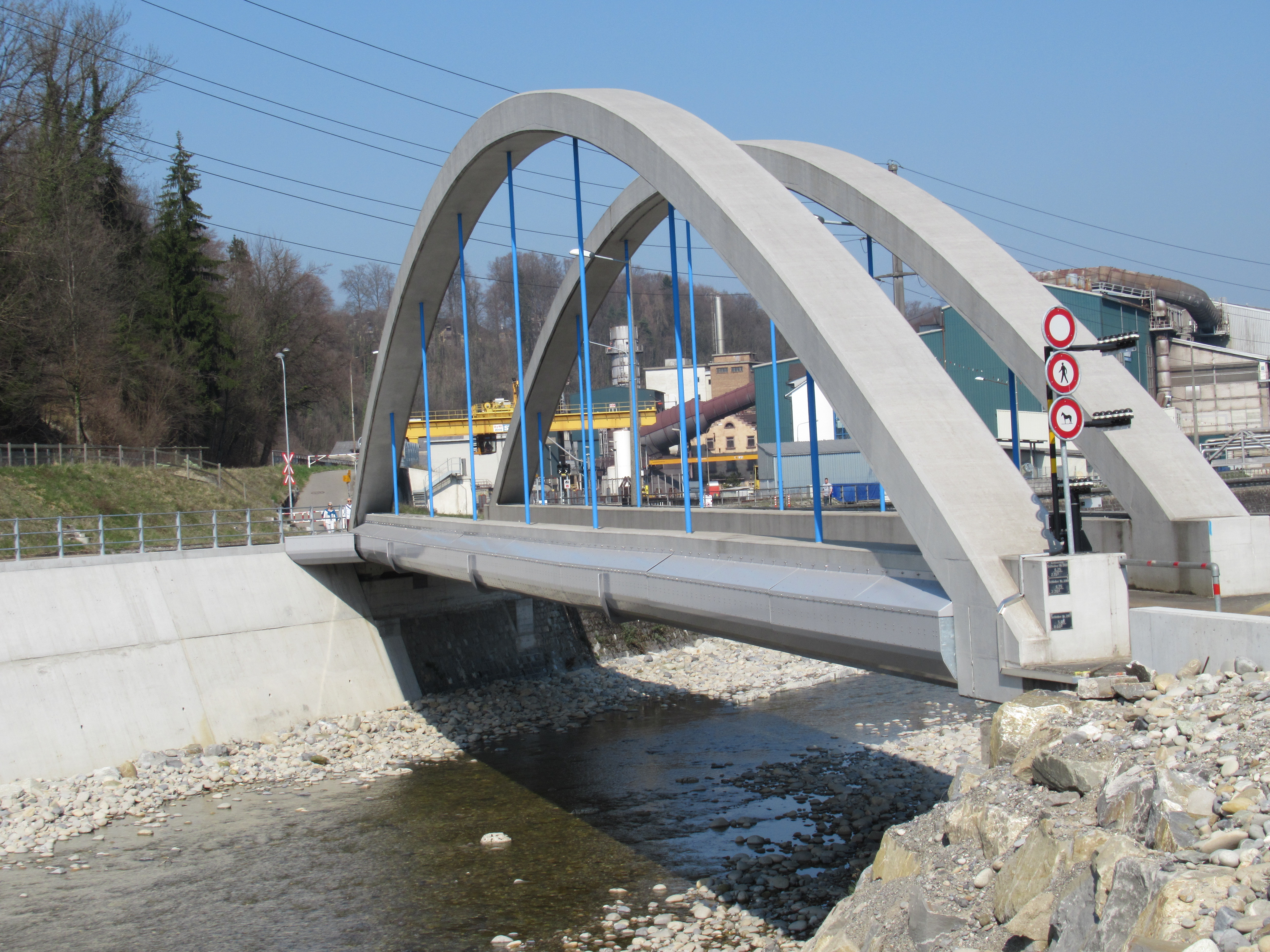

- Anpassung Viscose-Steg
- Erstellung Fussweg
-
Zeitplan
August 2018 und Dezember 2019: Bauausführung
-
Kosten

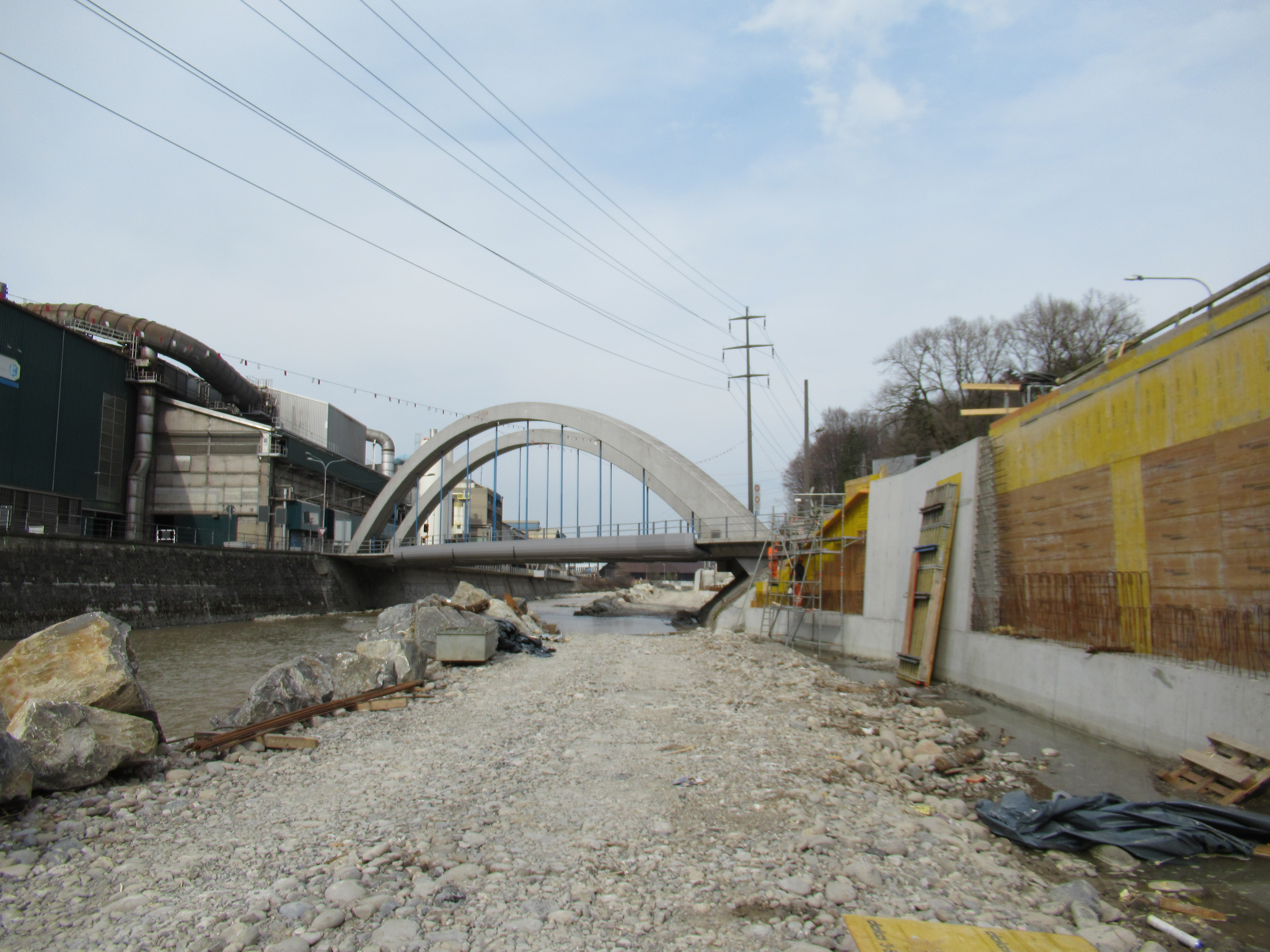

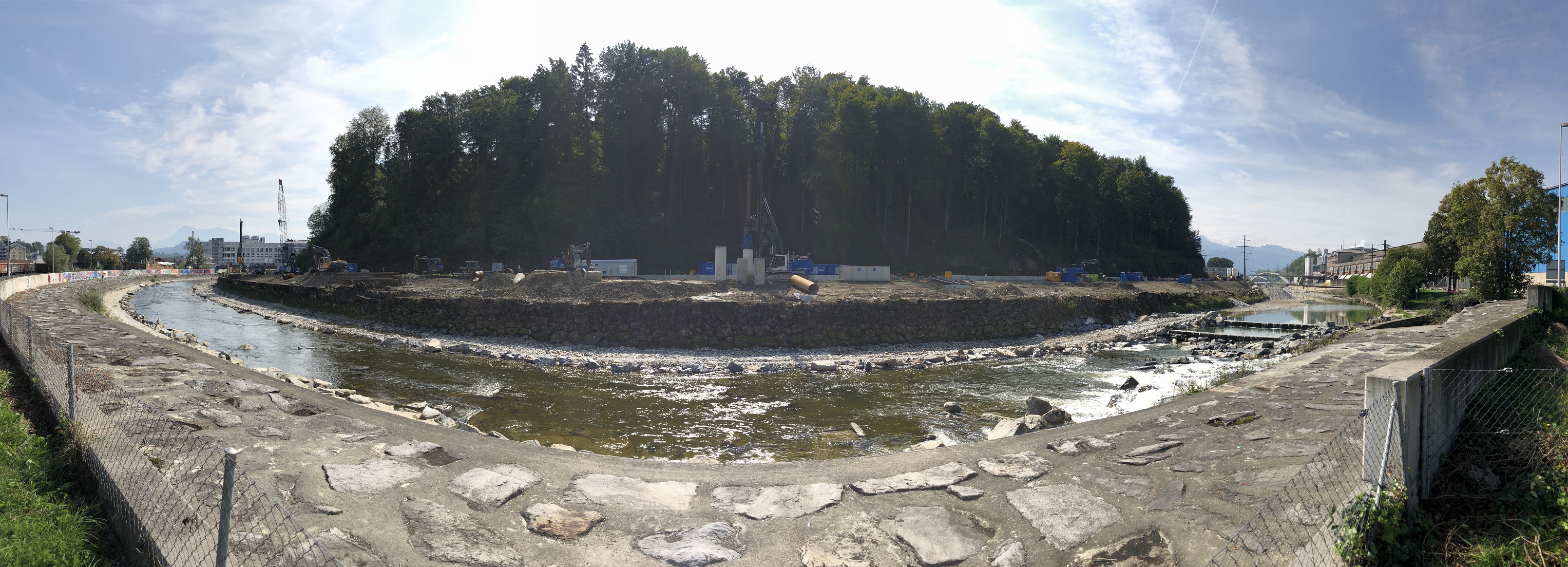

Abschnitt 3 Swiss Steel (abgeschlossen)
-
Bauliche Massnahmen
- Gerinneverbreiterung
- Damm/Ufermauern
- Sohlenstrukturierung mit Lenkbuhnen und Vorschüttung
- Brückenverschalung
-
Zeitplan
Mai 2018 und Dezember 2019: Bauausführung
-
Kosten

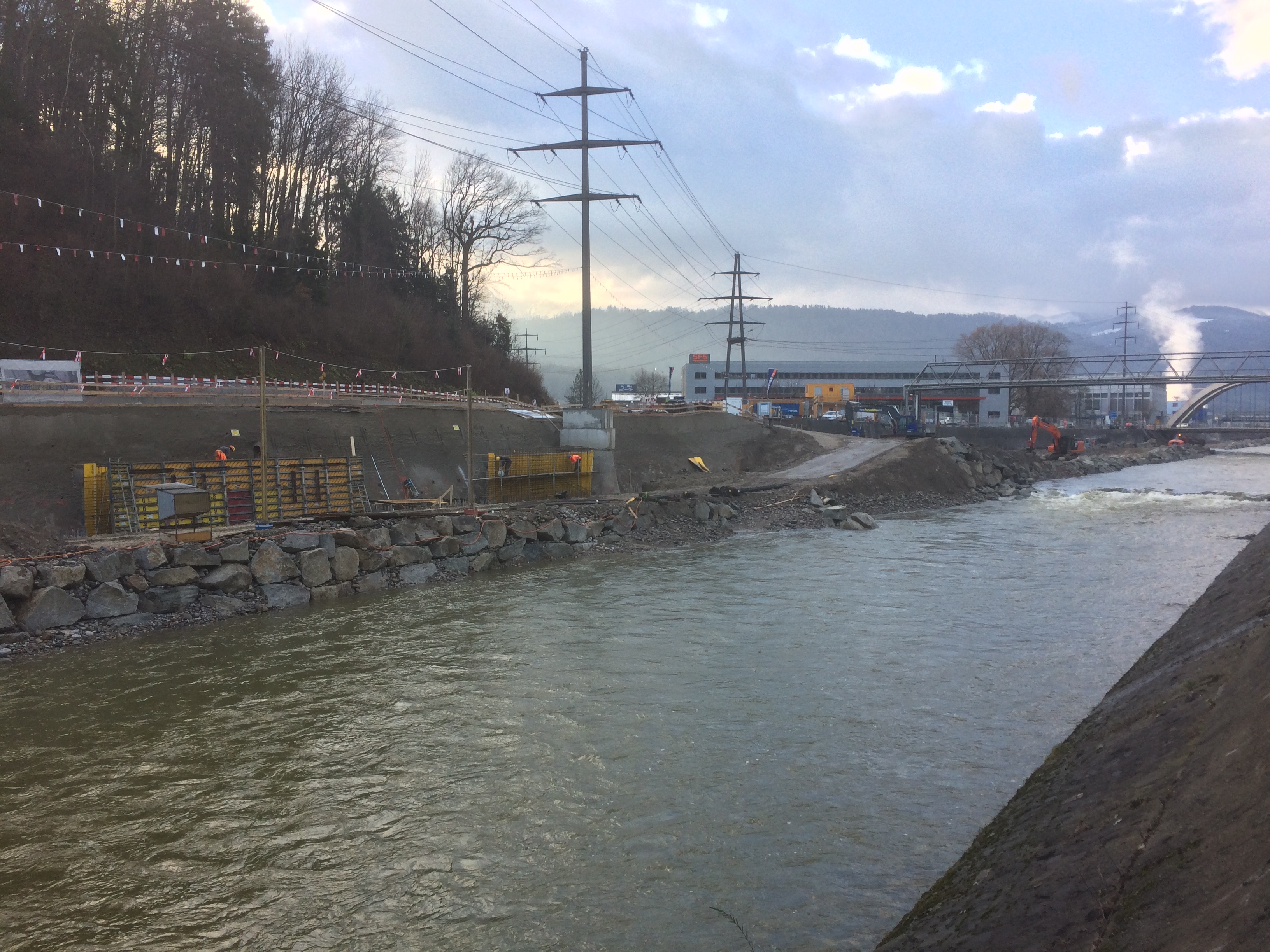

Abschnitt 4 Nord Emmenweid (Hochwasserschutzmassnahmen abgeschlossen)
Die Hochwasserschutzmassnahmen sind soweit abgeschlossen. Die CKW ist nun zuständig für den Umbau des Wehrs und die Sicherstellung der Längsvernetzung. Sobald diese Arbeiten abgeschlossen sind, wird ein Naturraum am rechten Ufer durch den Kanton gestaltet. Der Raum ist ein Naturvorranggebiet und wird der Öffentlichkeit nicht zugänglich gemacht.
-
Bauliche Massnahmen
Folgende Massnahmen wurden bereits abgeschlossen:

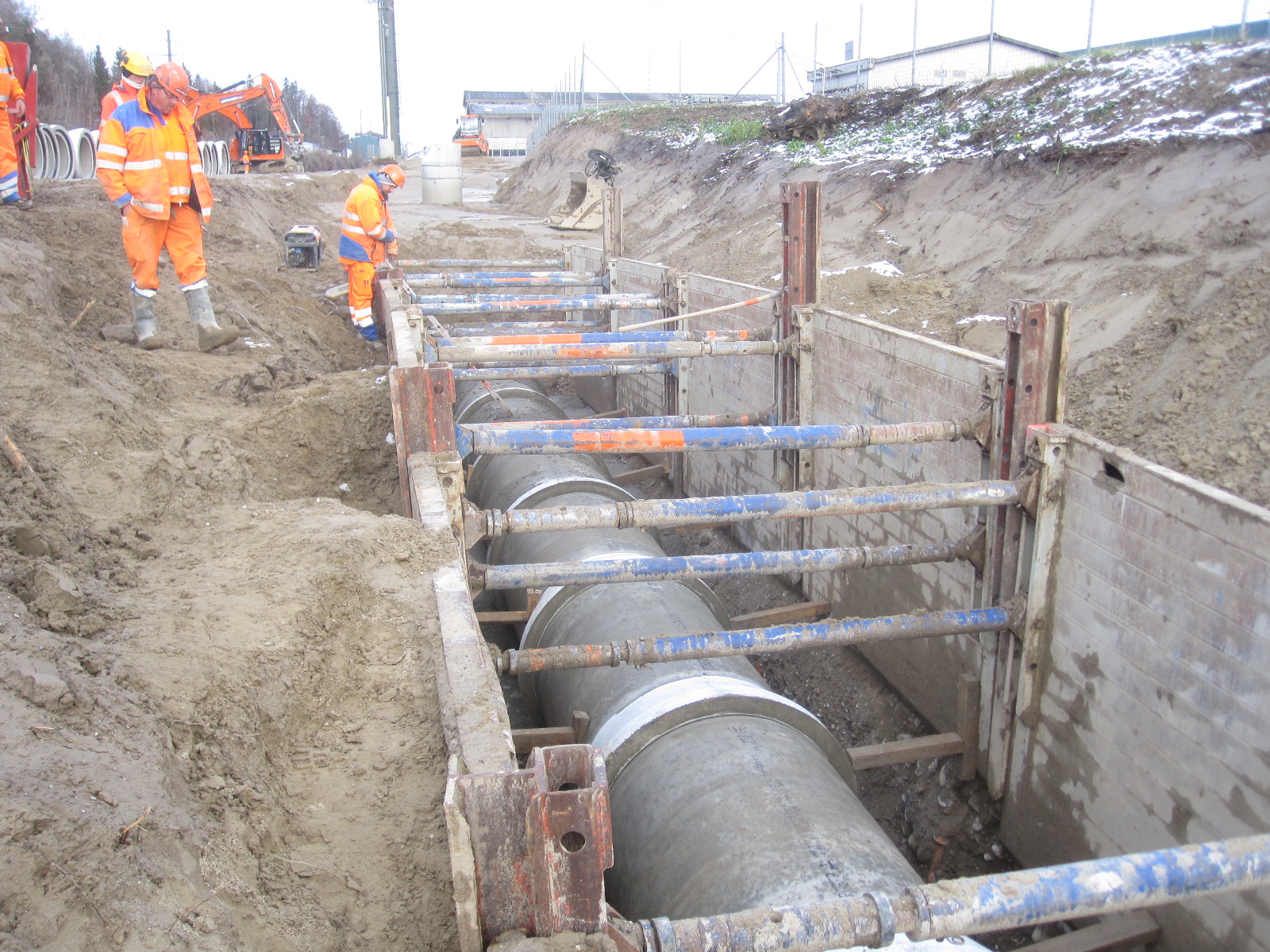

- Gerinneverbreiterung

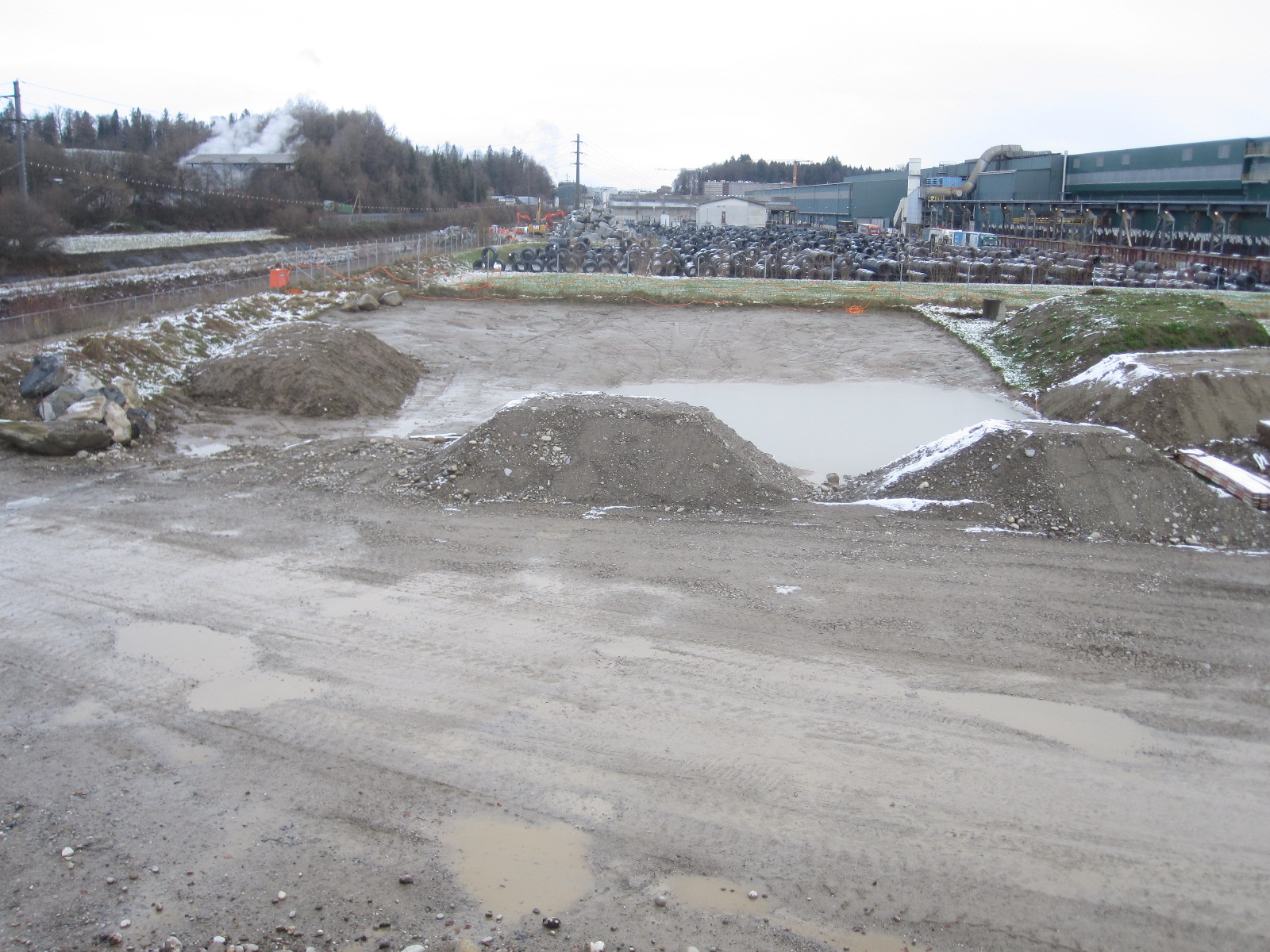

- Verlegung Bodenhofkanal
- Sohlenstrukturierung mit Holzpfahlbuhnen und Wurzelstockcluster
-
Zeitplan
Juli 2021 – Dezember 2023: Bauausführung
-
Kosten

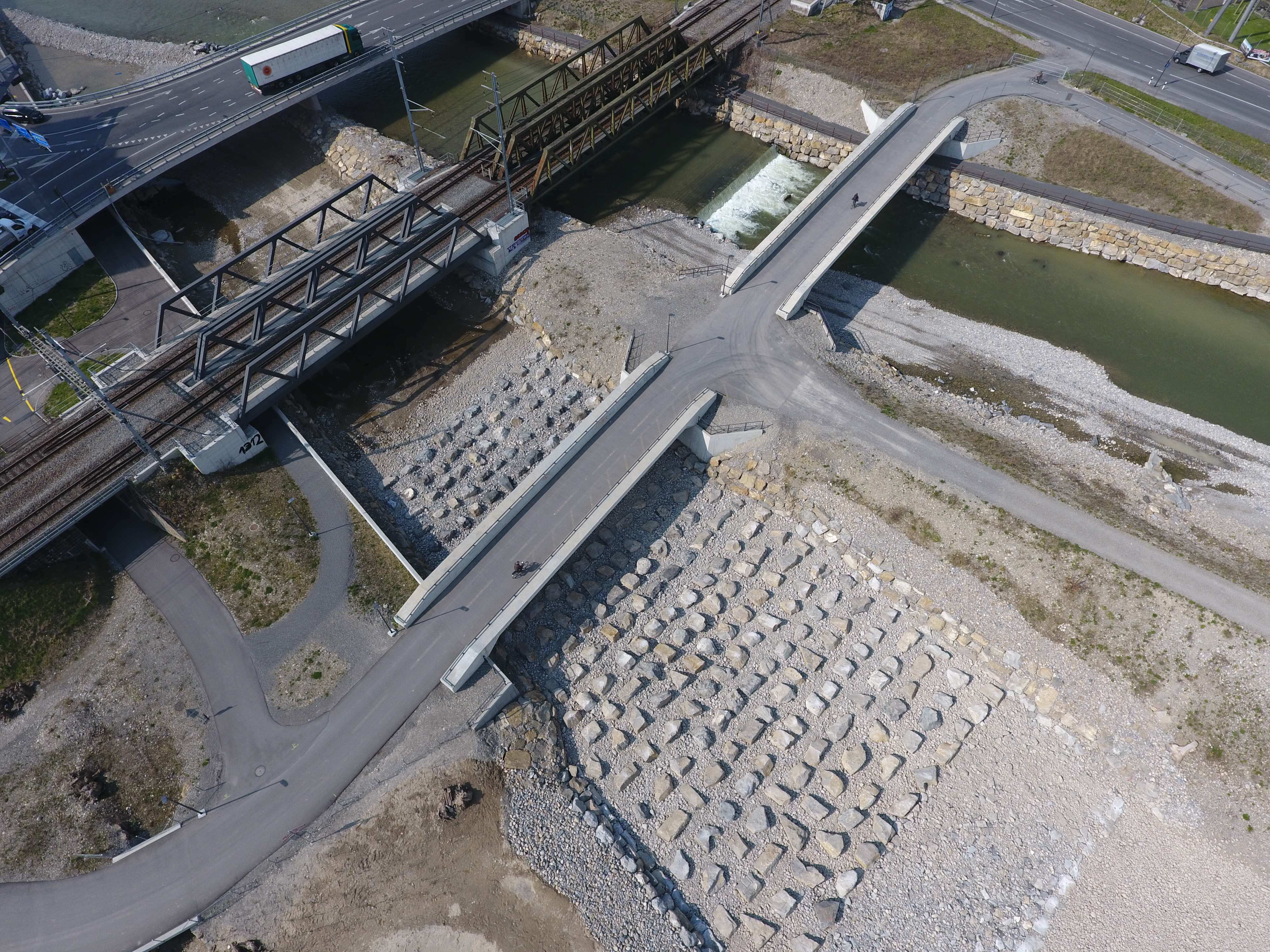

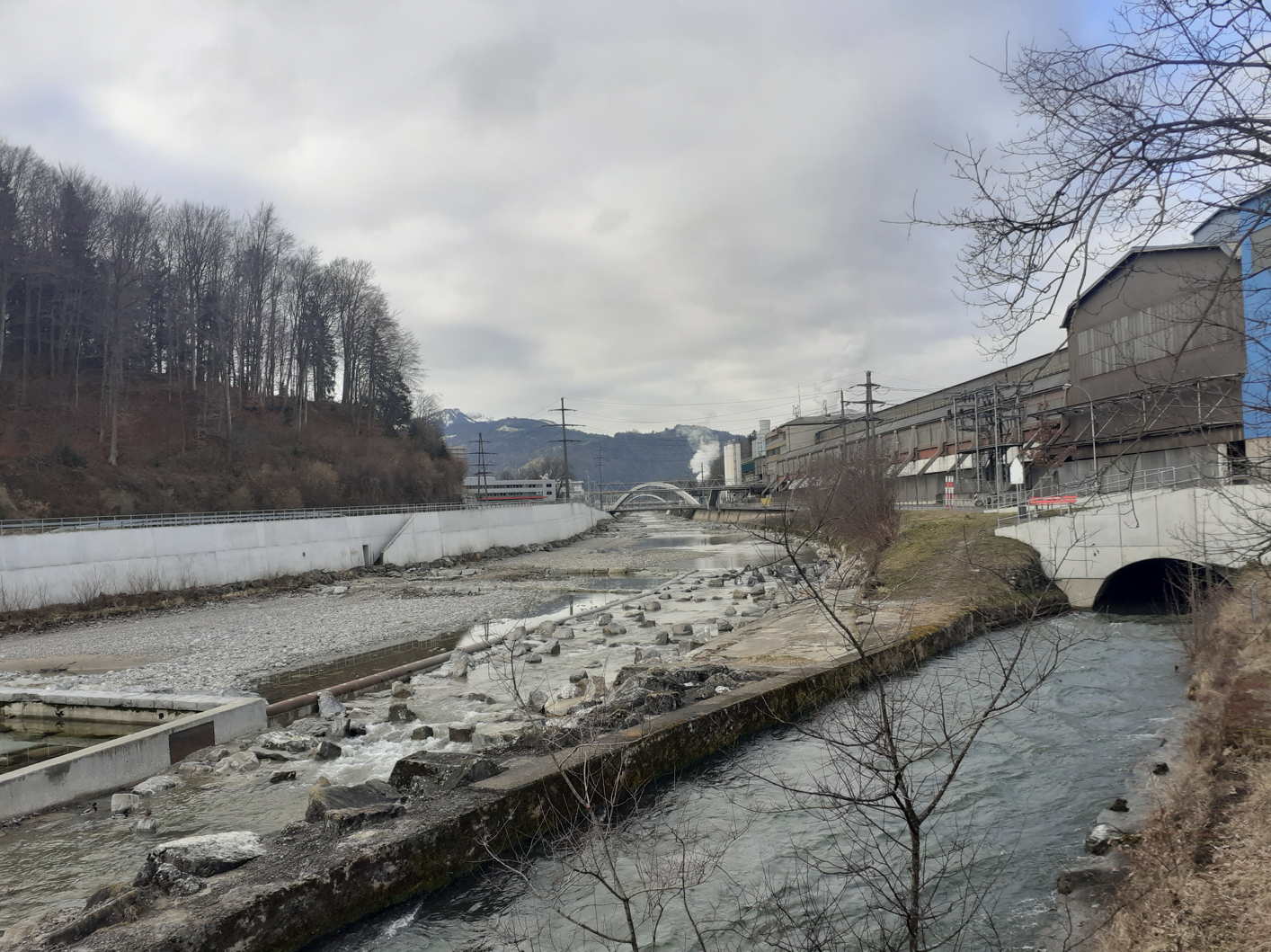

Abschnitt 4 Süd Thorenberg (abgeschlossen)
Die Bauarbeiten sind abgeschlossen. Ende November 2024 erfolgt die Wiederaufforstung.
-
Bauliche Massnahmen
Etappe 1
- Strukturierte Niederwasserrinne
- Separate Naherholungs- und Naturvorranggebiete geschaffen
- Strömungslenkende Massnahmen in der Aussenkurve
- Rückbau der alten Ufersicherungsmassnahmen in der Innenkurve für ein sich natürlich entwickelndes Ufer
- Sanierung der bestehenden Böschungssicherheit in der Aussenkurve
Etappe 2
- Gerinneverbreiterung Richtung Östliche Bergstrasse unterhalb der Thorenbergbrücke und gegenüber der Einmündung des Unterwasserkanals des Kraftwerks (KW) Thorenberg
- Abwechslungsreichere Gestaltung des Gerinnes mit Stein- und Holzstrukturen

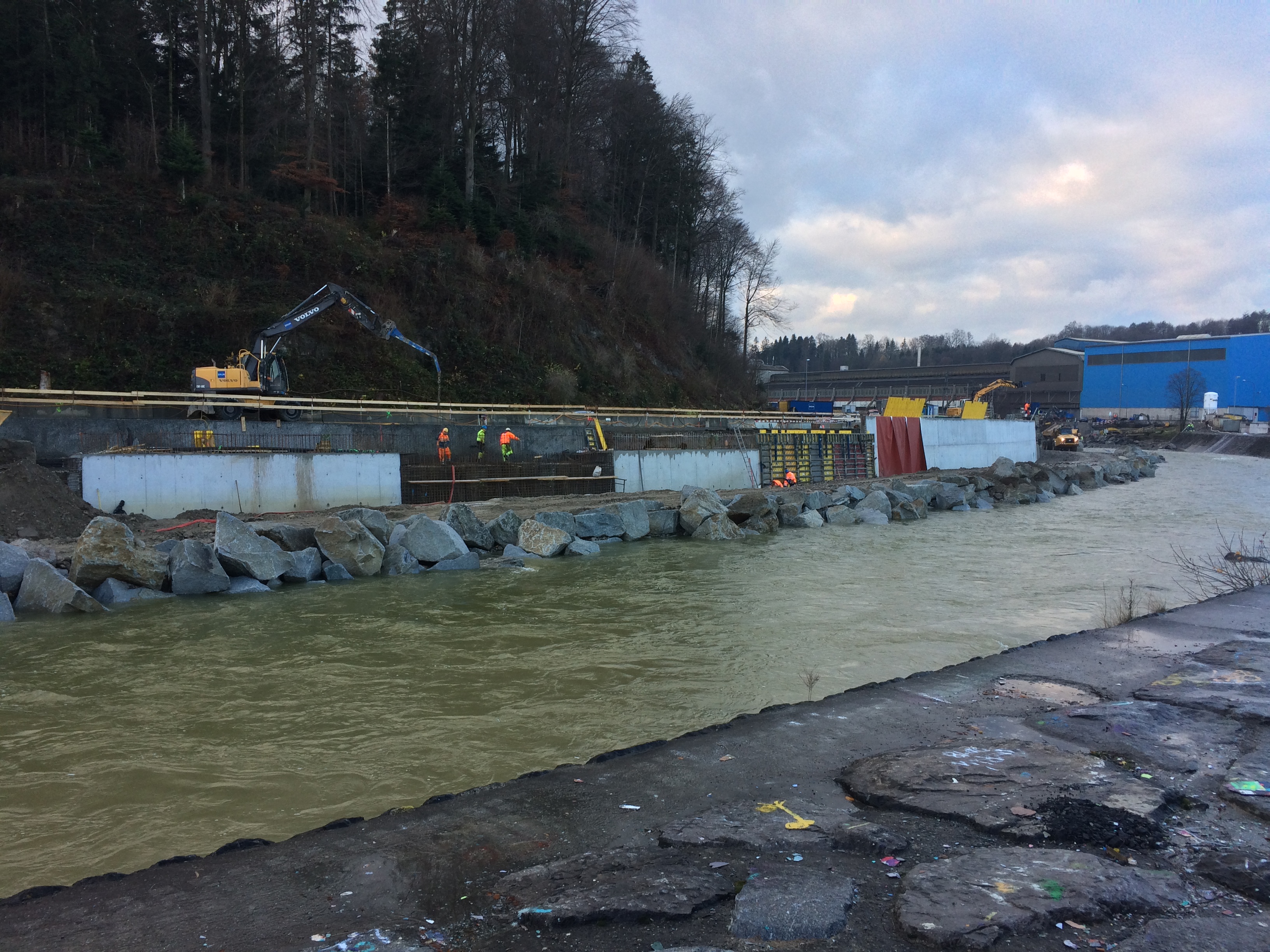

- Zum Schutz vor Hochwasser: Östliche Bergstrasse neu auf einem Damm geführt
- Verbreiterung des Gerinnes unter der Brücke soweit möglich
- Von der Feuerwehr wurden für den Überlastfall mobile Massnahmen mit Dammbalken vorbereitet, um ausuferndes Wasser über die Brücke und zurück ins Gewässer zu leiten
- Bestehende rechtsseitige Böschungssicherung saniert
- An der Thorenbergbrücke selbst keine Massnahmen umgesetzt
-
Zeitplan
- Oktober 2021 – Mai 2022: Bauausführung Etappe 1
- Juli 2023 – Sommer 2024: Bauausführung Etappe 2
-
Kosten
